Comment poser un joint de dilatation sur une dalle béton ?

Poser un joint de dilatation sur une dalle béton est une étape que l’on ne s’improvise pas. Sans joint, le béton se fissure. Avec un joint mal posé, le résultat est identique.
Nous vous expliquons ici comment procéder, où placer vos joints et pourquoi cette précaution protège durablement votre ouvrage.
Comment poser un joint de dilatation sur une dalle béton ?
Il existe deux méthodes principales : la pose d’un profilé préformé avant le coulage, ou le sciage du béton après durcissement. Le choix dépend du type de chantier et du moment d’intervention.
Pose d’un profilé préformé avant le coulage
Cette méthode s’applique lors de la préparation de la dalle. Voici les étapes à suivre :
- Préparer le support : réalisez le hérisson (sable et graviers concassés) et tassez-le pour stabiliser la base.
- Poser le film polyane : déployez une large bande de film plastique sur le hérisson pour limiter les remontées capillaires.
- Tracer les emplacements : matérialisez chaque ligne de joint au marqueur sur le support avant toute pose.

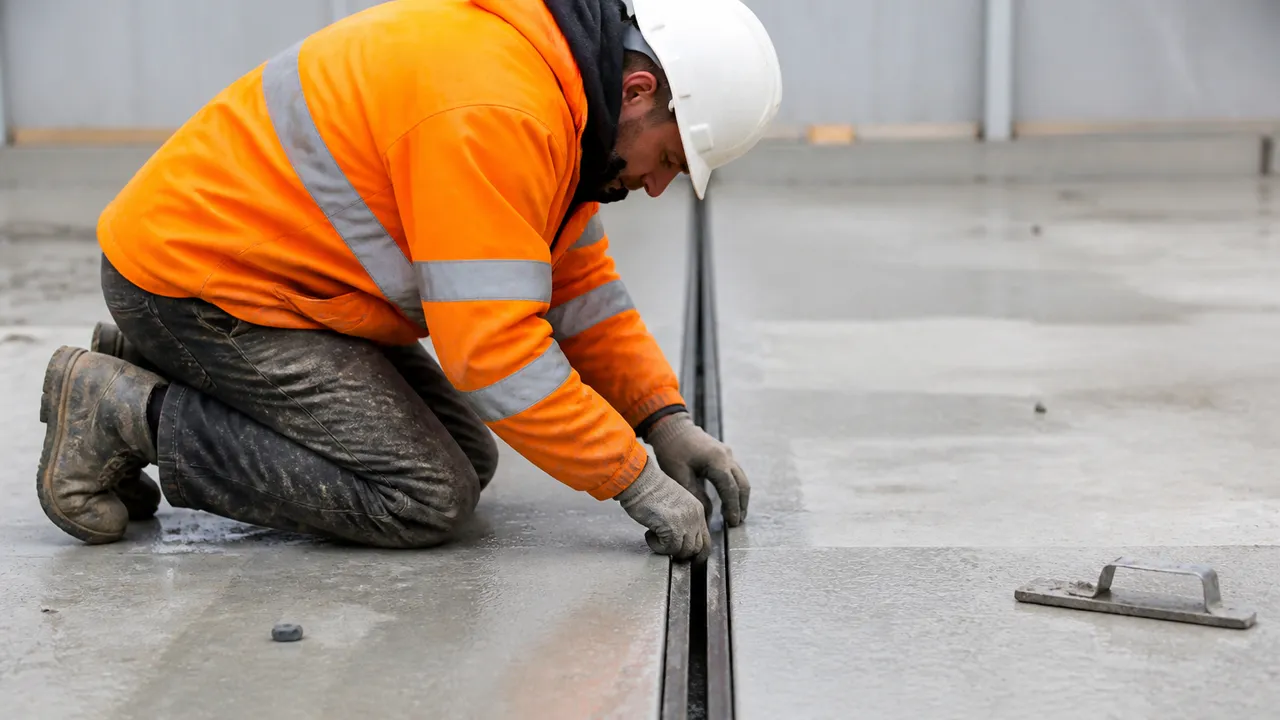

- Fixer le profilé : disposez le profilé PVC ou métal sur la ligne tracée. Fixez-le par des plots de béton espacés d’environ 30 cm, en commençant par les extrémités.
- Attendre le durcissement des plots : ne coulez pas le béton avant que les plots soient stables pour éviter tout déplacement du profilé.
- Contrôler la planéité : vérifiez l’alignement du profilé avec une règle de 3 m. Le profilé doit affleurer exactement la cote finie de la dalle.
- Installer le treillis soudé : posez-le sur des cales en bois de 3 à 5 cm. Il ne doit jamais toucher le joint.
- Couler le béton : procédez au coulage de façon habituelle de part et d’autre du profilé.

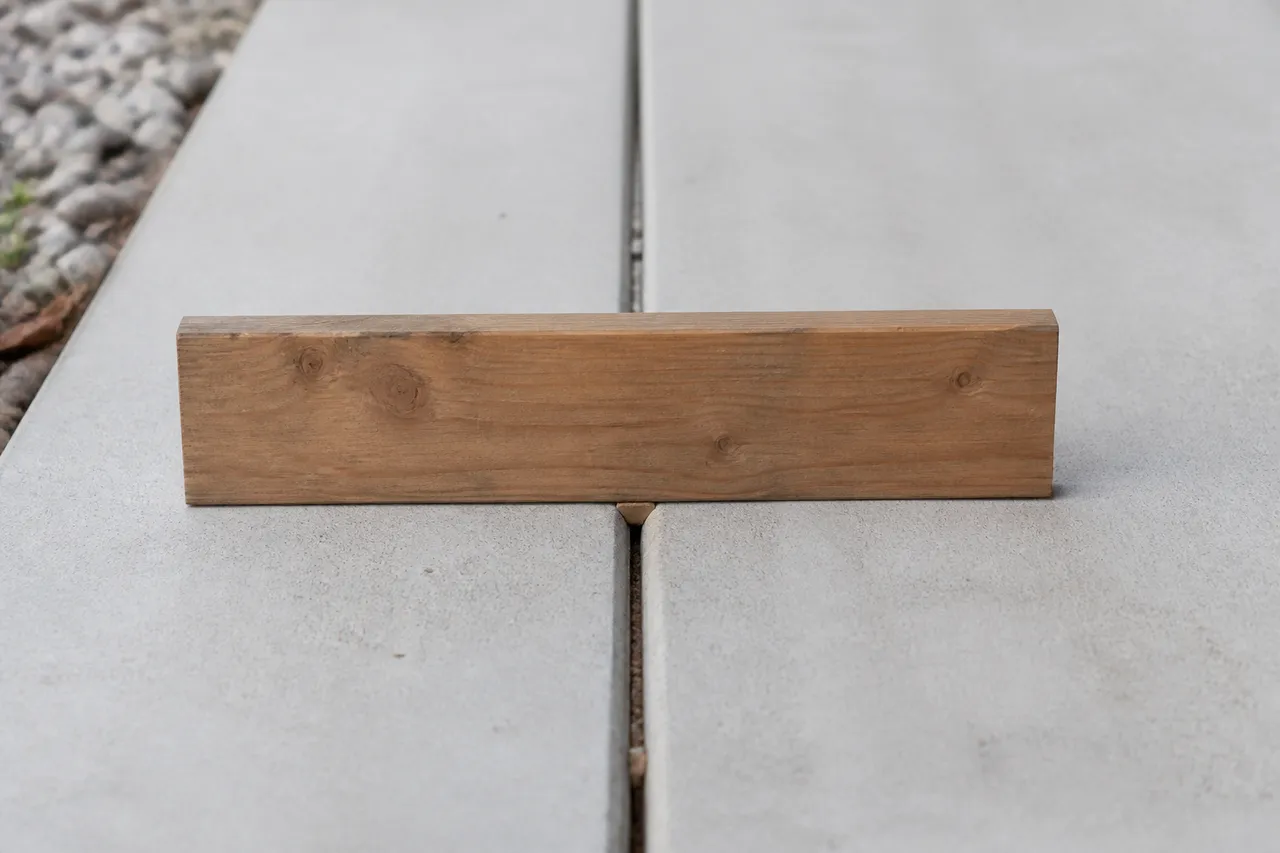

Une erreur fréquente consiste à utiliser une planche de bois pour maintenir le joint. Le bois crée un point dur dans la dalle, ce qui favorise les désordres. On évite absolument cette pratique.
De même, le treillis soudé ne doit pas être en contact avec le joint. S’il touche le profilé, il court-circuite le joint et transmet les contraintes au lieu de les absorber.

Variante par sciage après durcissement de la dalle
Cette technique intervient une fois le béton partiellement durci. Elle convient bien aux grandes dalles industrielles, trottoirs ou chaussées.
Avec une scie à béton, découpez le béton aux emplacements prévus en amont. La profondeur de coupe doit atteindre au moins 1/3 de l’épaisseur de la dalle, et jamais moins de 25 % de cette épaisseur. En dessous, le joint ne joue pas son rôle.
Attention : les emplacements de sciage doivent être définis avant le coulage. Improviser après coup mène souvent à des panneaux déséquilibrés ou des fissurations incontrôlées. Un plan de pose préalable évite de mauvaises surprises (et le démontage, franchement, personne n’en a envie).
Pour un joint de sol existant à reprendre, élargissez-le à plus de 10 mm à la disqueuse si nécessaire. Nettoyez soigneusement par aspiration, posez du ruban de masquage de chaque côté, appliquez un primaire, insérez un fond de joint, puis injectez un mastic élastique. Lissez avant la prise.
Où et à quelle distance placer les joints de dilatation ?
Les joints se placent dans la dalle, de façon à traverser toute son épaisseur. Leur rôle est de fractionner la surface en panneaux de taille maîtrisée.
Pour les grandes surfaces (dalles industrielles, trottoirs, terrasses, chaussées), respectez une distance d’environ 20 à 30 m entre chaque joint. En zone sismique, cette distance doit être réduite selon les prescriptions de l’Eurocode 8.
Pour les dalles courantes et extérieures, l’objectif est d’obtenir des panneaux d’au plus 25 m². Disposez les joints selon des lignes parallèles espacées au maximum de 5 m. Vous obtenez ainsi des panneaux réguliers, bien fractionnés.
Prévoyez également un joint à chaque changement de géométrie : angle rentrant, décrochement, variation d’épaisseur. Ces zones concentrent naturellement les contraintes.
Les DTU 13.3 (dalles) et DTU 20.1 (murs) précisent les règles d’implantation selon la configuration de chaque ouvrage. Consultez-les pour tout projet un peu complexe.

Quand faut-il prévoir un joint de dilatation ?
La réponse courte : dès la conception, avant le coulage. Intervenir après l’apparition de fissures revient à gérer les conséquences plutôt qu’à prévenir la cause.
Voici les situations qui imposent la mise en place de joints :
- Surfaces dépassant 20 à 30 m : au-delà de cette longueur, les variations de température génèrent des contraintes que le béton ne peut pas absorber seul.
- Exposition thermique forte : terrasses, sols extérieurs, chaussées, parkings découverts. Le béton se dilate et se rétracte de façon répétée.
- Dalle bloquée en périphérie : si des murs ou des longrines s’opposent au mouvement libre de la dalle, des joints internes sont indispensables.
- Panneaux de plus de 25 m² : dès que la surface d’un panneau dépasse cette valeur, le risque de fissuration augmente significativement.
La bonne pratique consiste à intégrer les joints au plan de coffrage. On trace les lignes, on définit les panneaux, on pose les profilés avant même de couler le béton.
Que risque-t-on sans joint de dilatation sur une dalle béton ?
Le béton se dilate sous la chaleur et se rétracte au froid. Sans joint, ces mouvements génèrent des contraintes internes que la dalle ne peut pas dissiper. Elle fissure, clairement.
Ces fissures ne sont pas seulement inesthétiques. Elles fragilisent la structure, facilitent les infiltrations d’eau, et peuvent entraîner des désaffleurements ou des décollements de revêtement.
Le fractionnement en panneaux limités à 15-25 m² par des joints ou des chaînettes de pavés sert précisément à canaliser ces mouvements. Sans ce fractionnement, les panneaux trop grands fissureront de façon non maîtrisée.
Les DTU 13.3 et 20.1 encadrent ces prescriptions. Une dalle construite sans les respecter présente un risque accru de désordres, avec des recours potentiellement complexes en cas de sinistre.
